Aanpak complexe grondwatersanering op industriële locatie via innovatieve samenwerkingsvorm
De opgave grondwatersanering industrie
Een industriële klant heeft te maken met een omvangrijke grondwaterverontreiniging met MTBE, TBA en benzeen op en rondom het eigen terrein in West-Nederland. Deze situatie bracht diverse uitdagingen met zich mee. Het betreft een zorgplicht geval, waarbij het bevoegd gezag strikte deadlines heeft opgelegd. Hierdoor was na goedkeuring een zorgvuldige voorbereiding en snelle uitvoering noodzakelijk. Tijdens de voorbereiding waren de vergunningen met de vele verschillende stakeholders een belangrijk aandachtspunt. De saneringsopgave strekte zich uit over zowel het terrein zelf als de directe omgeving, wat de complexiteit verder vergrootte. Daarnaast kende de locatie uitdagende locatie specifieke omstandigheden waaronder: een waterkering, een drukke verbindingsweg, een omvangrijk netwerk van kabels en leidingen en een spoorlijn.
De klant had daarom behoefte aan een aanpak die niet alleen snel en uitvoerbaar was, maar ook een stevig saneringsresultaat zou opleveren. Tegelijkertijd bestond er een duidelijke wens voor één integraal aanspreekpunt dat ontwerp, advies en uitvoering volledig zou afstemmen en coördineren.
De belangrijkste ambities en doelstellingen waren:
- Snel en volledig voldoen aan de eisen van het bevoegd gezag en overige stakeholders
- Maximale ontzorging van de klant door één geïntegreerde samenwerking tussen TAUW en NTP
- Een robuuste en maakbare saneringsaanpak voor zowel bron- als pluimzones
- Minimaliseren van projectrisico’s door optimale afstemming tussen ontwerp en uitvoering
De oplossing
Vernieuwende geïntegreerde samenwerkingsvorm
TAUW en NTP hebben voor dit project een vernieuwende geïntegreerde samenwerkingsvorm ontwikkeld. In plaats van een traditionele rolverdeling tussen opdrachtgever, adviesbureau en aannemer, treden TAUW en NTP op als één gezamenlijke contractor.
Verdeling van rollen binnen de geïntegreerde aanpak:
- TAUW: ontwerp, modellering, vergunningen en contact stakeholders, milieukundige begeleiding, monitoring
- NTP: engineering, uitvoering sanering, realisatie en instandhouding installaties
- Industriële klant: opdrachtgever, strategische keuzes
De geïntegreerde samenwerking tussen TAUW en NTP bood hierbij grote voordelen: elk ontwerp kon direct op technische haalbaarheid worden getoetst, waardoor geen vertraging ontstond door opeenvolgende beoordelingsrondes. Dit zorgde voor een sneller, transparanter en efficiënter proces. Bovendien werd de industriële klant volledig ontzorgd, doordat beide partijen als één aanspreekpunt optraden en ontwerp, advies en uitvoering naadloos op elkaar aansloten.
Aanpak sanering

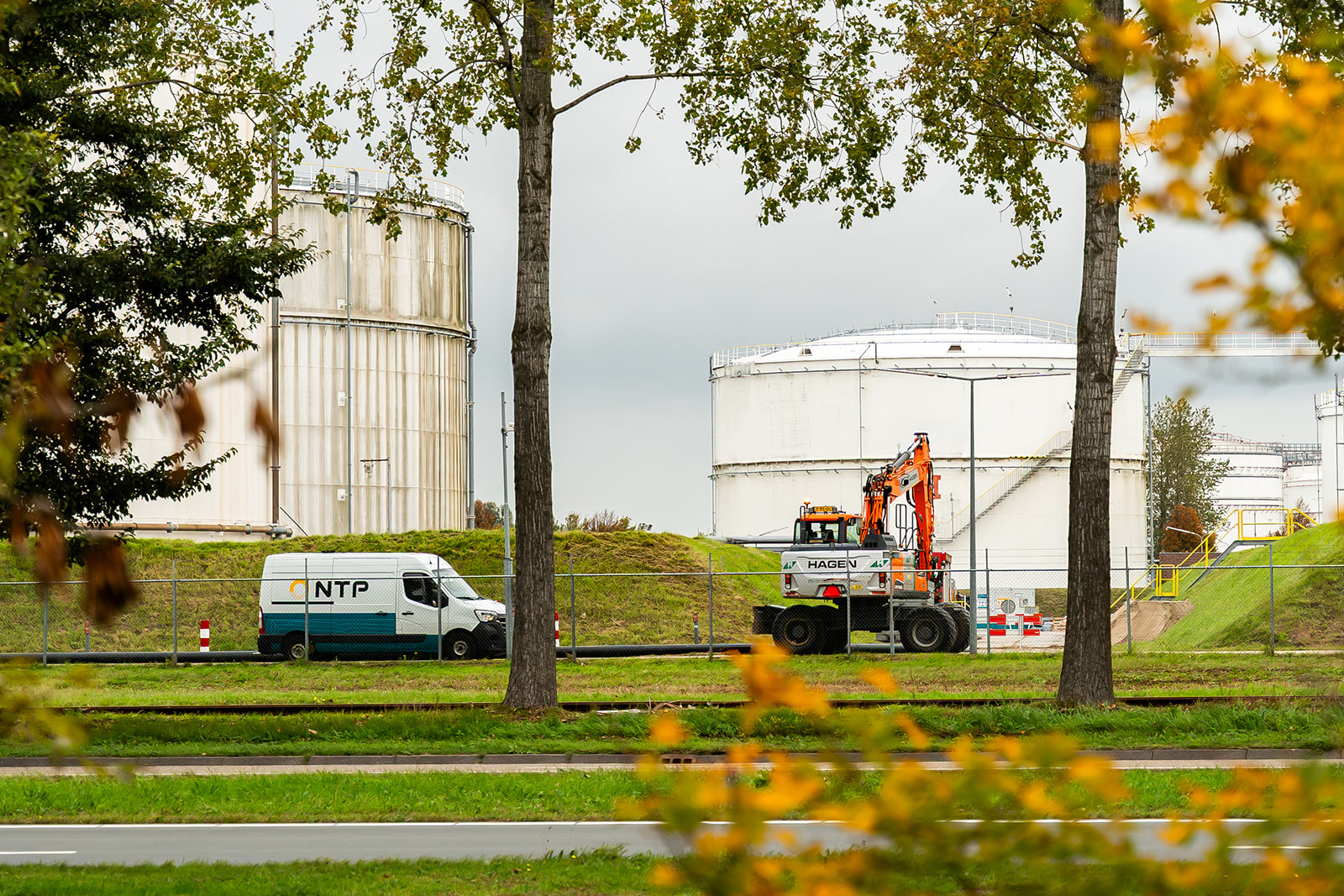

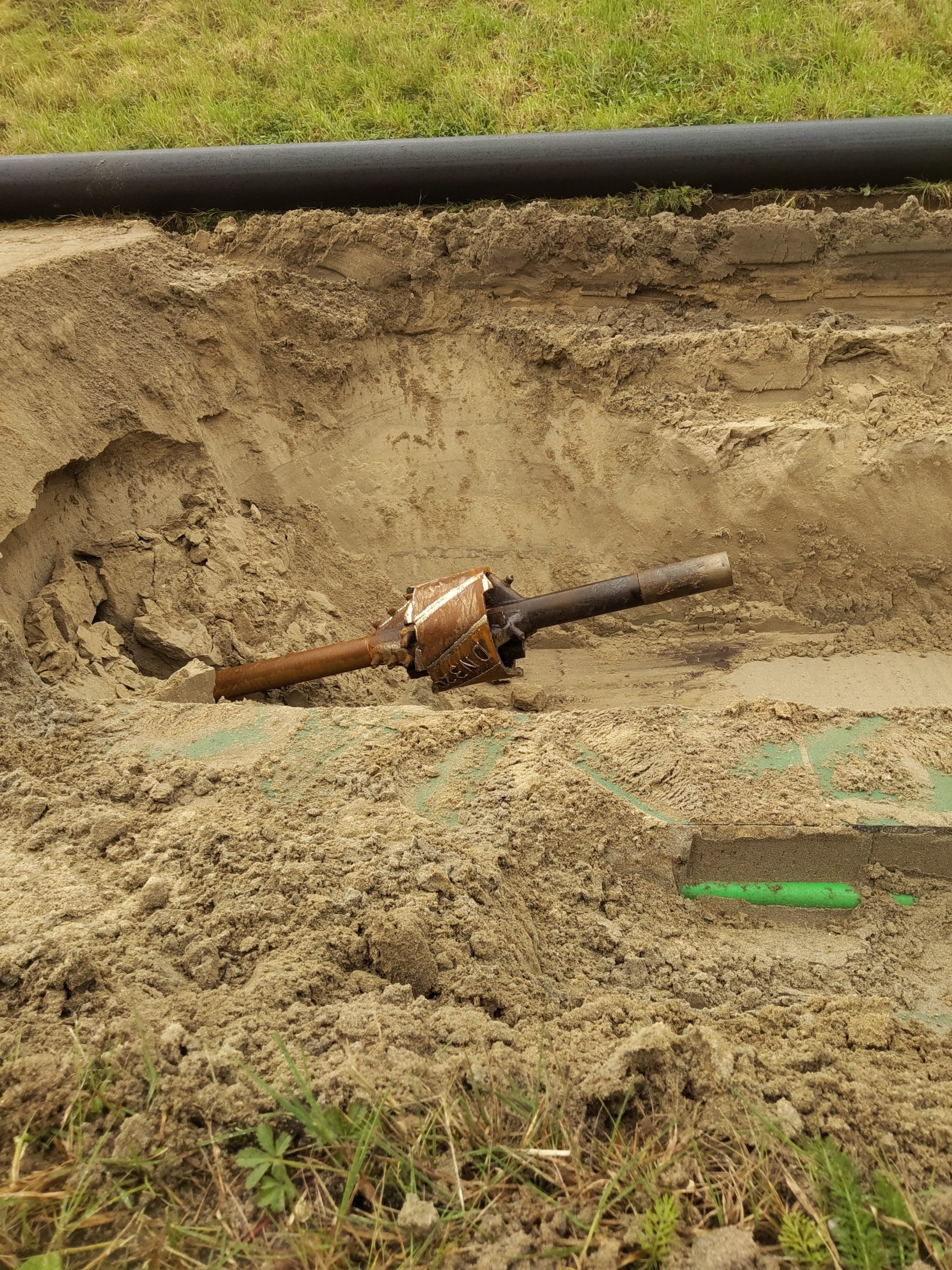

Voor de sanering is gekozen voor een aanpak, waarbij in de bronzones een Pump & Treat‑systeem wordt toegepast, gecombineerd met Monitoring Natuurlijke Afbraak (MNA) in de pluimzones. De basis voor dit systeem is een detailmodellering. Een belangrijke technische schakel binnen het project was de realisatie van een gestuurde boring van 240 meter lang en 10 meter diep, die essentieel was om de verschillende onderdelen van het saneringssysteem buiten en op het terrein van de klant met elkaar te verbinden.

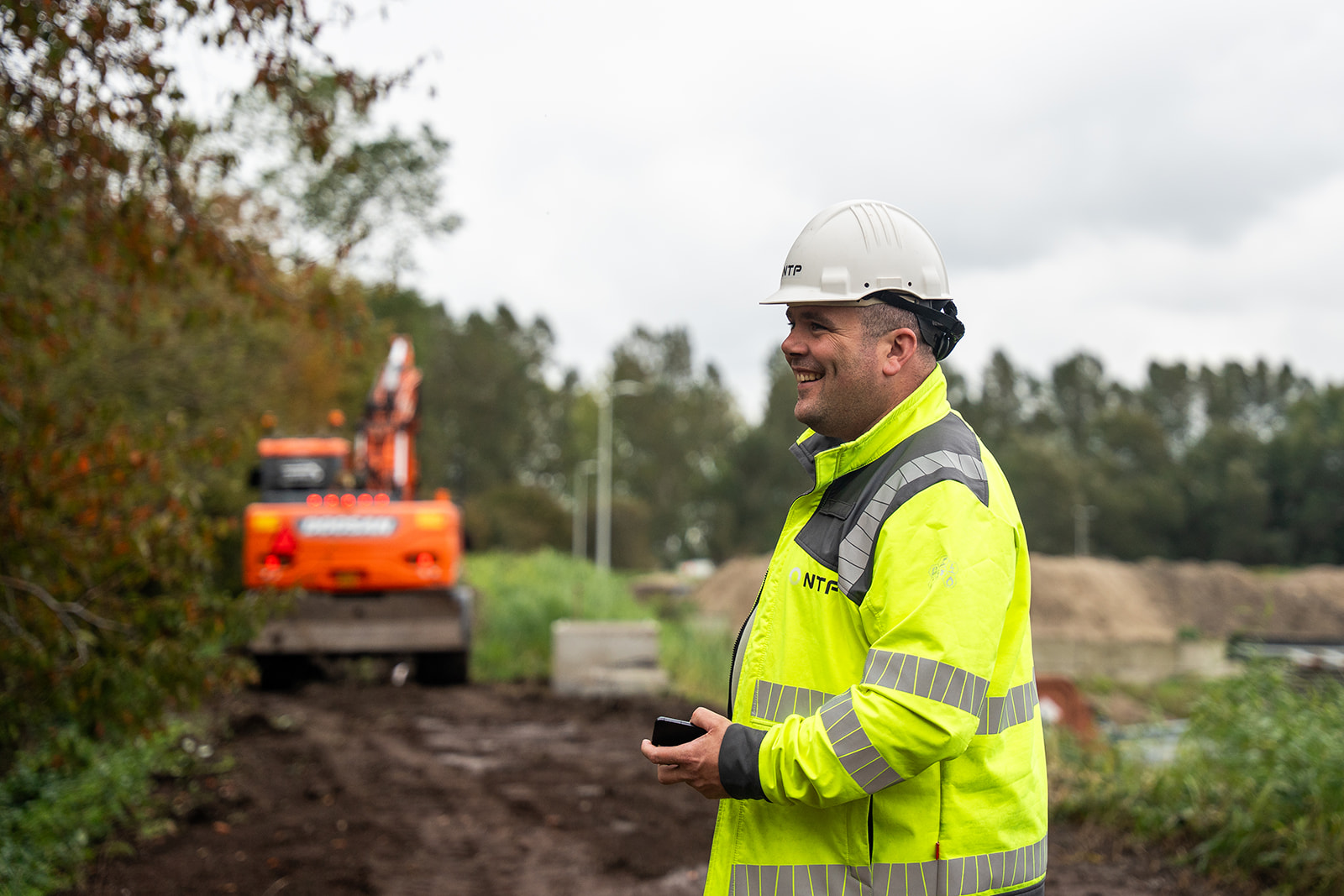

samenwerking complexe grondwatersanering industrie
De samenwerking met de industriële opdrachtgever verliep intensief, constructief en transparant. Gedurende het project vonden regelmatig overleggen plaats tussen de klant, TAUW en NTP waardoor informatie snel werd gedeeld en besluiten vlot konden worden genomen. Dankzij het één‑team‑principe traden TAUW en NTP op als een geïntegreerde projectorganisatie, waarbij ontwerp, advies en uitvoering gezamenlijk werden opgepakt. Dit heeft de klant aanzienlijk ontlast en zorgde voor een efficiënt proces zonder onnodige overdrachtsmomenten. Door alles in één hand te doen, zijn zaken optimaal aan elkaar gekoppeld en is er prioritering aangebracht om uiteindelijk geen vertraging op te lopen in de voorgenomen uitvoering. De klant benadrukte dat deze aanpak de meest effectieve en doelmatige projectorganisatie was die voor deze saneringsopgave denkbaar was.
resultaat
De gecombineerde aanpak van TAUW en NTP heeft geleid tot een soepel en voorspoedig projectverloop. Dankzij de geïntegreerde werkwijze kon fase 1 van de sanering tijdig in februari 2025 op het terrein van start gaan. Daarna volgde de succesvolle en eveneens tijdige start van fase 2 in november 2025 buiten het terrein. Daarnaast hebben TAUW en NTP de communicatie met de diverse stakeholders vormgegeven, waaronder een bijeenkomst voor bewoners en bedrijven in omgeving van de sanering.

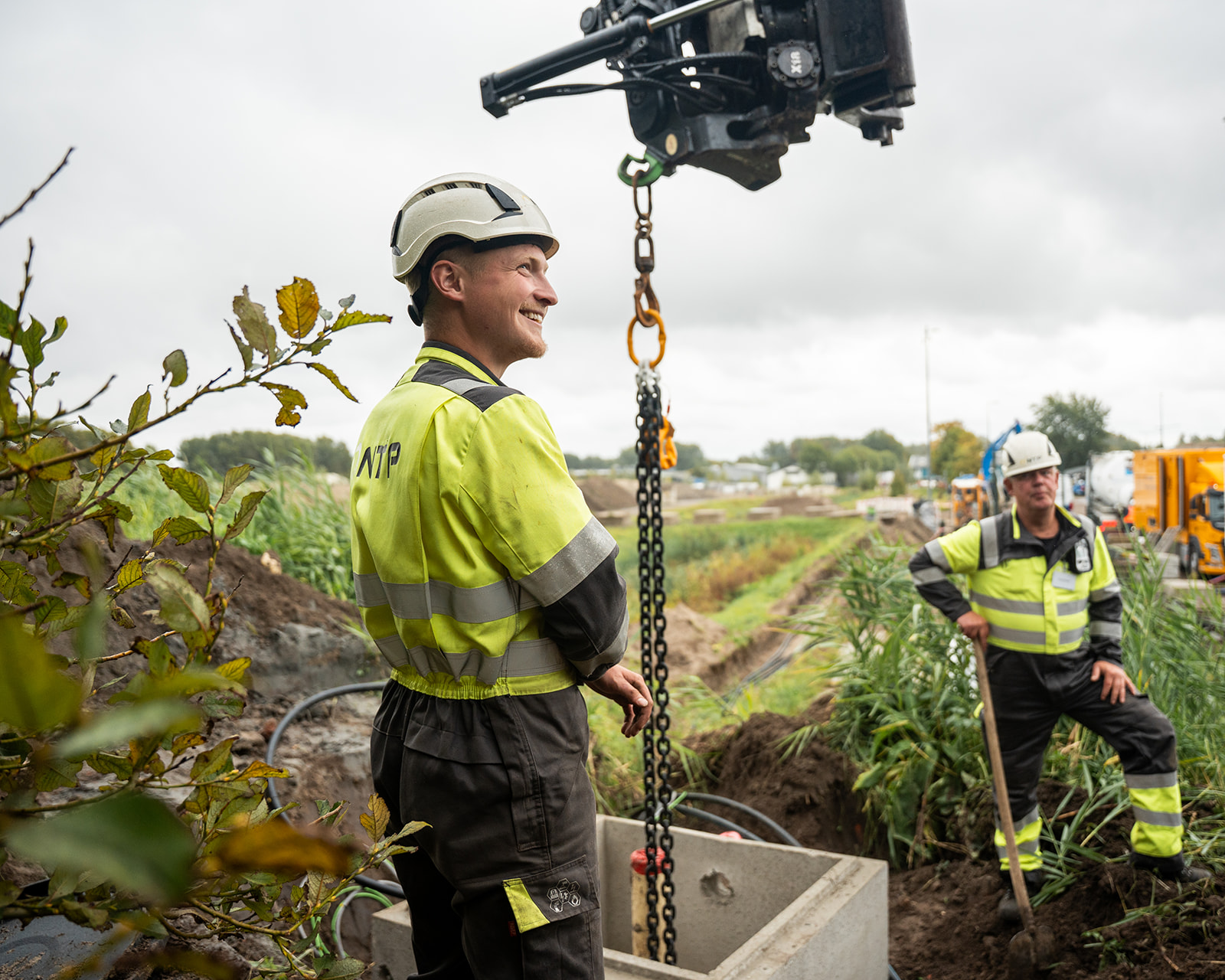

Een belangrijke mijlpaal was de realisatie van een complexe gestuurde boring van 240 meter onder diverse infrastructuurlagen, waarmee een cruciale technische uitdaging werd opgelost.
Door de efficiënte procesvoering en nauwe samenwerking zijn alle deadlines van het bevoegd gezag gehaald en ligt er een robuuste saneringsaanpak voor de komende tien tot vijftien jaar. TAUW en NTP verzorgen momenteel samen de instandhouding en monitoring van de grondwatersanering.
Zowel de klant als het bevoegd gezag toonden zich zeer tevreden over het doorlopen traject. Daarnaast heeft de gezamenlijke aanpak de samenwerking tussen TAUW en NTP verder versterkt.
